Os 7 passos do gerenciamento de projetos - Parte 3
Continuação dos posts - Os 7 passos do gerenciamento de projetos - Parte 1 e Os 7 passos do gerenciamento de projetos - Parte 2
5. Desenvolva o cronograma junto com quem põe a mão na massa
Uma vez que temos as tarefas definidas a partir do escopo, temos de estimar a duração de cada uma. Procure fazer esta estimativa de tempo de execução com a ajuda de quem está escalado para executar o trabalho. Ao mesmo tempo em que essa pessoa é quem melhor sabe quanto tempo precisará, ela estará se comprometendo com um prazo para a sua execução. Por outro lado, quando se trabalha com consultores externos, o custo será função direta do tempo estimado para a execução do projeto. Ao fixar o cronograma, o profissional está dando por tabela um orçamento da sua parte.

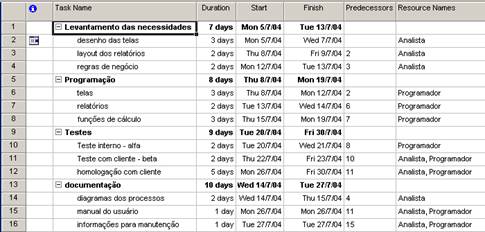

Veja estas atividades que representam as linhas gerais de um projeto de sistema:
Note que além de saber o que deve ser feito, as tarefas têm três propriedades importantes: duração, inter-dependência e responsável. A duração é importante mas se as tarefas podem ser realizadas em paralelo, como é ilustrado neste caso onde há duas figuras: o analista e o programador, a duração total do projeto encurta. Dessa possibilidade de trade-off entre tempo e recursos alocados, alguns gerentes acreditam que se o projeto está atrasado, então “basta colocar mais gente” que o problema se resolve. Isso raramente ajuda uma vez que com mais gente, os problemas de comunicação aumentam e o projeto que já está atrasado atrasa mais ainda. Trazer mais gente pode ser útil quando se precisa de especialistas em temas que os membros não dominem. A rigor, se o planejamento foi bem-feito, já se sabe que esta mão-de-obra será recrutada em algum momento do projeto. A atitude de simplesmente aumentar a equipe para acelerar a produção é que está errada e deve ser combatida. Só que alguns gerentes de projeto medem seu poder pelo tamanho da equipe que gerenciam. Você pode imaginar como isso acaba: contratamos mais pessoas, eu fico mais “poderoso” e temos todas as explicações para os atrasos, afinal o projeto era mesmo “muito grande”.
O gerente de projetos deve trazer sua experiência para corrigir as expectativas muito otimistas de algum colaborador mais afoito. Sim, há quem estime 50 horas e depois, com a maior tranqüilidade, cobre pelas 120 horas que foram necessárias para realizar a tarefa. Ele só errou em 140% ! Se o preço é fechado, o risco fica todo com o consultor, mas a sua boa-vontade e a qualidade do produto final podem sofrer em decorrência da pressa. Se a remuneração ficar vinculada ao tempo de prestação de serviço, o contratante precisa de um mecanismo de controle minimamente confiável. Eu não uso uma fórmula geral, prefiro trabalhar segundo as características do profissional mas de todos exijo um relatório de horas que contém o dia, data de hora e início, tempo de trabalho e a(s) tarefa(s) realizadas no dia.
Se no planejamento da semana há tarefas que não foram realizadas, na reunião de avaliação, eu pergunto porque a coisa não seguiu o ritmo programado e quanto isso impacta na data final de entrega. Procure estabelecer pontos de controle, "check-points", que são datas onde se medirá o andamento do projeto em face do cronograma que havia sido programado. Nestas datas, pode-se estar apenas executando-se uma verificação do progresso das atividades ("milestones") ou pode haver entrega de produtos ou sub-produtos (“deliverables”) tais como desenhos, especificações, protótipos, modelos, etc.
Quem já reformou ou construiu uma casa sabe que esta tão trivial experiência de gerenciamento de projeto pode acabar mal. Quantas histórias existem de gente que foi pagando o pedreiro sem atrelar os pagamentos a entregas de tarefas determinadas. Nestas histórias tristes, o dinheiro acaba antes da obra, e o pedreiro some, deixando o cliente sem dinheiro e sem a sua casa. Tudo porque ele não cuidou de atrelar entregas de tarefas a pagamentos, não criou pontos de controle que lhe dariam visibilidade do atraso. Sabendo antes que a “vaca está indo para o brejo” o cliente pode optar por “apertar” o pedreiro ou suspender os trabalhos enquanto ainda tem dinheiro, que poderá ser usado para pagar uma equipe mais eficiente.
É verdade que em projetos de TI nem sempre dá para “trocar o pedreiro” porque há muito conhecimento e estudo envolvidos. Mas por isso mesmo, temos de ser muito mais cuidadosos na monitoração para saber em que momento o projeto começa a atrasar e como fazer para recuperar o ritmo no futuro próximo.
6. Monitore os riscos e seja pró-ativo
Agora que todos sabem o que devem fazer, é importante mitigar os riscos que podem impedir o bom desenvolvimento do projeto. Desenvolva uma lista de fatores de risco e um plano para lidar com eles. Mas lembre-se de que são duas coisas diferentes: a monitoração do risco e controle do risco.
A monitoração dos riscos envolve acompanhar o status de cada risco e as opções de ações definidas para enfrentá-los, caso eles venham a se tornar problemas reais. A monitoração também se preocupa em avaliar a probabilidade de ocorrência de um risco, qual o seu impacto no andamento do projeto e como contorná-lo. Por exemplo, numa determinada tarefa crítica a contratação de dois profissionais pode parecer um exagero mas o gerente do projeto sabe que se algo acontecer nesta área do projeto o impacto será grande no restante. Os profissionais passam a ser um backup do outro dentro da linha de que “quem tem um, não tem nenhum”.

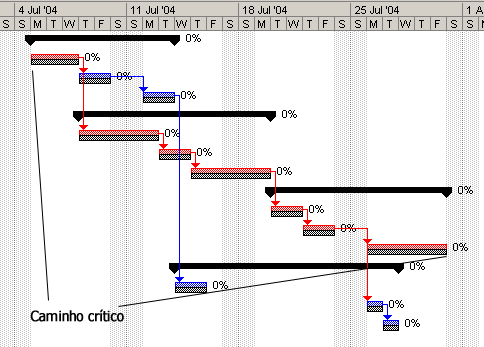

Voltando ao nosso projeto de exemplo, chamo a atenção para um recurso que o MS Project tem e que deve ser usado para se identificar riscos. Veja a tela do diagrama de Gantt que obtivemos a partir da lista de tarefas que elaboramos acima:
Note que há uma seqüência de tarefas que quando alinhadas compõem o prazo de duração do projeto todo. Destaquei o início e o final só para que você perceba que se trata de uma série de processos que devem ser gerenciados mais de perto uma vez que o atraso em algum deles acarretará o atraso do projeto todo. Por isso é que se chama este de “caminho crítico”. Os riscos que estão embutidos nestas tarefas são os que se deve gerenciar mais de perto, de forma mais pró-ativa.
O controle dos riscos é o processo de executar o plano de ações e divulgar seus relatórios de status. Inclui também possíveis mudanças no plano de riscos, e eventualmente até nos planos do projeto. Essas mudanças são referentes a recursos, funcionalidades ou cronograma.
7. Formalize o início e o encerramento do projeto
O início do projeto é um momento solene. O patrocinador deve formalizar a todos os envolvidos que o projeto está iniciado e o cronômetro está correndo. Muita gente não gosta de se preocupar com isso, mas imagine que haja resistência de setores da empresa que se opõem ao projeto. Sem um documento que atesta que o projeto começou, o gerente pode não conseguir apoio algum. Além disso, este documento funciona como um “cumpra-se” de uma autoridade da empresa: não cabe discutir a ordem, o projeto começou e todos os “arrolados” devem participar.
Outro momento importante é o do encerramento do projeto. É preciso formalizar o final para que fique claro para todos os envolvidos, especialmente para o cliente, que o projeto está concluído e que novas necessidades serão atendidas em um novo projeto. Qualquer extensão ou alteração deverá ser orçada e todo o ciclo se inicia novamente. Com relação à manutenção do sistema entregue, não se pode considerá-lo um projeto na medida em que, a princípio, trata-se de um processo contínuo. O que pode ocorrer é definir-se projetos ao longo da vida útil do sistema com o objetivo de melhorá-lo. Por exemplo, a atualização dos equipamentos eletrônicos (“aviônicos”) de um avião para auxílio ao vôo é um projeto que se distingue da sua manutenção rotineira.
Ao final faz-se também uma reunião de avaliação dos erros e acertos da equipe. Chamadas de reuniões "post-mortem", elas servem para se gerar uma lista de "melhores práticas" contribuindo para a formação de uma base de conhecimento que poderá ser muito útil em projetos futuros. Da minha experiência pessoal, posso dizer que tirei grandes lições quanto às "piores práticas", atitudes e decisões que se mostraram ruins e que devem ser evitadas em projetos futuros.
Conclusão
Acima de tudo, gerenciar projetos é planejar e acompanhar a execução com "um olho no peixe e outro gato". O gerente do projeto deve se manter alerta e flexível com os acontecimentos do dia-a-dia mas deve estar sempre se reportando ao plano inicial para não perder o controle. A principal qualidade do gerente de projeto é saber se comunicar bem com todos. Ele é o ponto focal das informações, nele convergem as informações que ele depois deverá processar e divulgar para todo o restante da equipe.
O segredo é envolver a equipe, cliente e fornecedores de tal forma que todos se sintam diretamente responsáveis pelo sucesso do projeto. Como diz aquele velho ditado caipira, "quando todos empurram na mesma direção, ná há carroça que não saia do atoleiro".
(*) Fernando C. Barbi (fernando@hexxa.com.br)
Fernando é Gerente de Projetos especializado em TI com 18 anos de experiência na área e colaborador da ADVANCE Marketing – empresa de treinamento consultoria em gestão, marketing e vendas (www.advancemarketing.com.br)
Gostou do artigo? Compartilhe!
Autor: Fernando C. Barbi, para Microsoft.com.
